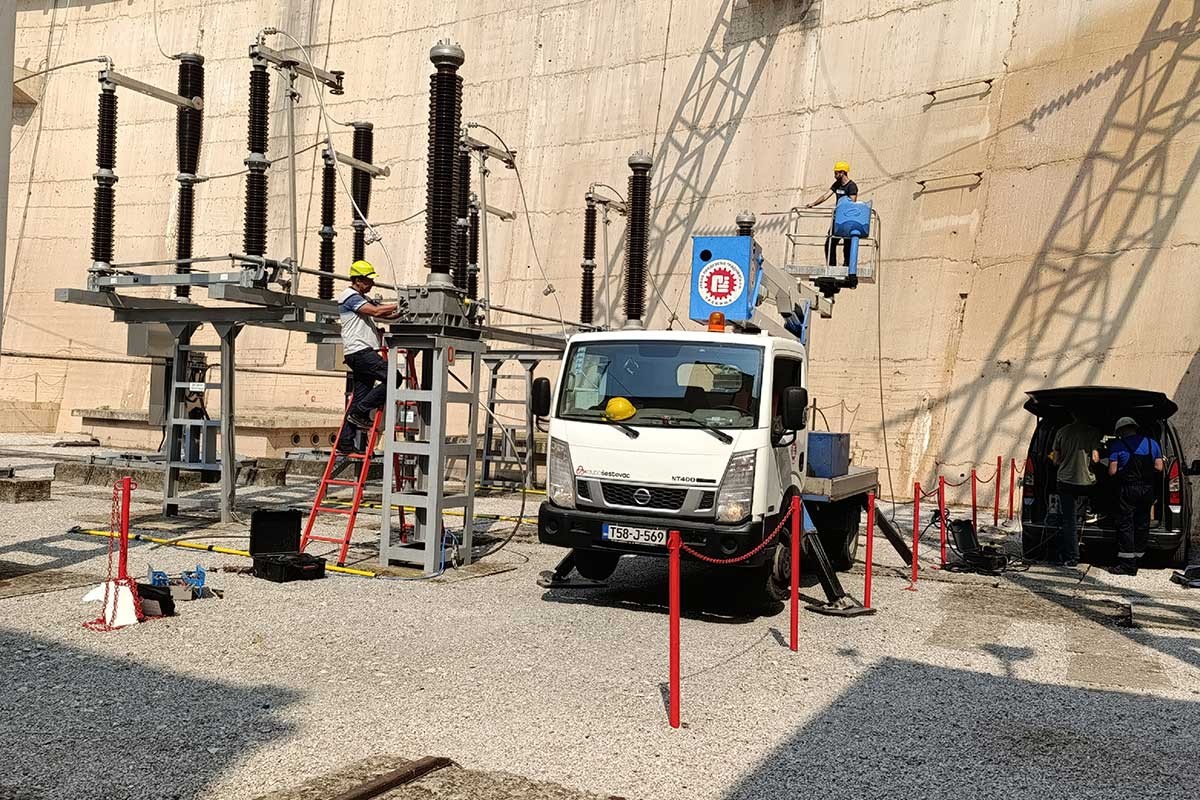

TREBINJE - Sistem Hidroelektrana na Trebišnjici započeo je redovan godišnji remont koji će trajati 40 dana.
Remont je istovremeno počeo na postrojenjima HE Trebinje 1, HE Trebinje 2, te na HE Dubrovnik.
"Na HE Trebinje 1 ćemo u prvih 14 dana biti bez naponskog stanja, agregati ne rade, postrojenja nisu pod naponom, a radovi se izvode na 220 kilovoltnom postrojenju, na 14,4 kilovoltnom postrojenju i na zajedničkoj opremi koja je vezana za elektranu", pojasnio je Nikola Tubić, rukovodilac HE Trebinje 1.
Kaže da će se na svakom agregatu izvoditi radovi po deset dana, a većinu poslova rade zaposleni na ovoj elektrani, izuzev specifičnih poslova koje oni nisu u mogućnosti uraditi, kao i neka zakonom obavezna ispitivanja koja takođe ne rade, pa su angažovana treća lica, poput gatačkog "Safira" koji radi antikorozivnu zaštitu, te firme iz Istočnog Sarajeva i Banjaluke.

Sve nedostatke koje imaju u prethodnoj godini nastojaće riješiti sada, za vrijeme redovnog godišnjeg remonta.
"Na ovoj elektrani smo stali sa radom i prije ovoga remonta zato što je kota prije par dana pala na 352 metra nadmorske visine, pa smo agregat broj 3 morali isključiti, a već u nedjelju, prije dva-tri dana, morali smo stati i sa agregatom 1 i 2, iz razloga što je pala kota na 350 metara nadmorske visine", pojasnio je dalje Tubić.
Napominje da je HE Trebinje 2 u remontu 15 dana, a bezvodno stanje tunela, kojim ide voda do HE Dubrovnik, trajaće 12 dana, dok će tamošnji remont trajati 33 dana.
Inženjer Milorad Mitrović, šef Elektroslužbe na pogonu HE Trebinje 1, pojašnjava da u predremontnom periodu nije bilo većih kvarova, a da će se u 14 dana koji će biti bez napona vršiti pregled opreme u postrojenjima.
"Trenutno otklanjamo sitne nedostatke koje smo uočili, a vrši se ispitivanje strujnih mjernih transformatora, naponskih mjernih transformatora i odvodnika prenapona. Transformatori su takođe pripadajuća oprema ovom postrojenju i oni će biti pregledani, zajedno sa njihovim komandnim ormarima, primarnom opremom na samim transformatorima, a vrši se takođe i remont 14,4 kilovoltnog postrojenja, gdje su smješteni generatorski prekidači i rastavljači, transformatori vlastite potrošnje, a vrši se i revizija ostale pripadajuće opreme", naveo je Mitrović.
Navodi i to da je stanje postrojenja na dobrom nivou i da je oprema relativno nova, tako da za sada nemaju problema na elektroenergetskim postrojenjima HET-a 1.
I mašinski dio brane Grančarevo je u dobrom stanju, ali se, prema riječima Miroslava Ljubibratića, šefa Mašinske službe održavanja Brane Grančarevo, vrše redovna ispitivanja.
Iako zbog remonta trenutno ne radi nijedan od agregata ovog sistema, struje neće nedostajati i ona će se nadomještati električnom energijom iz termoelektrana, a ukoliko potraju suše, struja će se kupovati i neće biti restrikcija njene potrošnje.
